编制单位:台州市璟航环保科技有限公司
1、编制依据
(1)《中华人民共和国环境保护法》组 员:负责日常检查,定期检查的组织,配合做好现场宣传工作。具体负责现场扬尘防治各项工作的协调。负责项目扬尘防治工作的宣传、培训工作。
7、扬尘防治施工方案
7.1 施工区域围挡封闭
(1)主要出入口大门两侧100米范围内,施工道路与地方原有道路接头处,临近村庄、其他道路部位设置围挡。围挡坚固、稳定、整洁、美观,连续设置,横平竖直,横不留隙、竖不留缝,其标准如下:
(2)围挡基础:① 在混凝土路面上安装围挡,采用4根150mm长膨胀螺栓进行固定;②在土基上施工的围挡,基础应先平整碾压夯实后,浇筑30×60×20cm(宽度×长×高)C20混凝土底座,然后采用膨胀螺栓进行固定,或将三角撑底座调整为C型钢100×50mm,然后采用打入直径25mm的地锚,入地0.4m。
(3)选择材料:施工围挡选择为150mm宽彩钢板板拼装;立柱采用100×100mm彩钢板中空立柱,单根立柱高2m,立柱根部套有方钢。
(4)围挡高度:施工围挡高2米,每个立柱之间距离2.95米。
(5)标志牌间隔4m一块,按照管委会要求制作。
(6)美化处理:施工沿线围挡,在临路侧做美化处理,喷涂企业名称、安全、质量、文明施工用语,严禁张贴、涂写垃圾广告,安排专门清洁工每天冲洗擦拭干净。
(7)反光条设置:危险路段、临近主干道及断头路部位要在围挡顶部和底部外贴黑黄色反光条,高度0.2m。
(8)在围挡立柱顶端间隔11.8m安装一面彩旗,彩旗位置要求与标志牌错开对称布置。彩旗尺寸为0.5m×0.8m,采用红色丝绸,白字。
(9)围挡上部设置喷淋装置,保证围挡喷淋全覆盖,每组间隔不大于4m,具体间隔根据现场采购喷淋装置单个喷头覆盖半径R确定,每组间隔不大于2R。
(10)围挡定时清理。每天擦洗1~2次,以围挡立面保持干净、整洁为标准。
(11) 无围挡部位,沿施工道路两侧设置护栏网并每隔25m插一幅红色刀旗,旗面尺寸B×H﹦500×800mm ,统一印制企业标识字样。施工道路根据设计名称在每个交叉口设置道路牌,注明道路名称、方位。
(12)施工现场进出口必须设置大门,一侧大门套小门,方便人员进出,大门内设门卫值班室。门柱采用钢架结构,主大门立柱800×800mm,外侧贴蓝色塑钢板,横梁附工程项目名称。
(13)进出口必须设门卫,门卫室悬挂《门卫管理制度》、《门卫岗位职责》和《内部治安保卫制度》等标牌;门卫值班应穿制服,佩工作卡,认真填写来访登记和交接班记录,严禁无关人员进入施工现场,门卫室外应设置专用柜,放置安全帽、雨伞、雨衣、雨鞋等物品,方便外来办事人员或领导检查工地时使用。
(14)进入施工现场的所有管理人员必须佩带工作牌、工作牌为白底黑字,要注明姓名、职务、工作岗位及照片。作业人员必须佩带工作卡,工作卡应注明姓名、工种、编号。
(15)工程结束前,不得拆除施工围挡。当妨碍施工必须拆除时,设置临时围挡并符合相关要求。
7.2 施工道路硬化
施工区域进出口大门道路硬化采用C20混凝土硬化,施工区域内临时道路采用碎石硬化。混凝土硬化标准为15cm混凝土。保证车辆进出不扬尘。
7.3 车辆冲洗
(一)车辆冲洗要求:
(1)在工地车辆出入口设置车辆自动冲洗装置。特殊情况下,采用移动冲洗设备。车辆冲洗有专人负责,确保车辆外部、底盘、轮胎处不粘有污染物和泥土,施工场所车辆出口30m以内路面上下不得有明显的泥印,以及砂石、灰土等易扬尘材料,严禁车辆带泥上路。
(2)本工程在施工围挡大门内设置洗车池(冲洗槽)和沉淀池,必须配备自动冲洗台,对进出车辆进行冲洗。洗车池设在工地内距大门10 m处,深度不低于0.3 m,冲洗槽两端向内倾斜,冲洗槽宽度不低于3.5m。明确专人负责冲洗车辆,确保出场的垃圾、土石方、物料运输车辆100%清洗干净。
(3)车辆冲洗装置冲洗水压不小于0.3MPa,冲洗时间不少于3min。
(4)车辆冲洗由专人负责,填写车辆冲洗台帐,并由相关责任人签字。
(5)车辆冲洗采用循环用水,设置沉淀池,沉淀池做防渗处理,污水不得直接排入市政管网,沉淀池、排水沟中积存的污泥定期清理。
(6)冲洗装置从工程开工之日起设置,并保至工程竣工,对损坏的设备要及时进行维修,保证正常使用。
(二)冲洗设备施工:
(1)现场拟采用FS-100系列平板式自动洗轮机,具体以现场实际安装为标准。
参数:电源:三相、380V、50Hz
功 率:5.5KW/7.5KW/11KW
设备承载:100吨
冲洗压力:3-6Kg/cm2
冲洗时间:30-200S/辆
使用水量:0.2-1m3/辆
启动方式:机械感应式/光电感应式
控制方式:自动/手动
适应车辆:100吨工程车、垃圾运输车
设备尺寸:2300mm(L)×3700mm(W)×100mm(H)
(2)冲洗设备安装基础混凝土强度为C35,厚度不小于30cm,承载力大于100T。
(3)车辆冲洗采用循环用水池,设置一级沉淀池,二级沉淀池和清水池,沉淀池和水泵清水池采用普通水泥砖砌筑,并用防水砂浆做防渗漏处理,水池大小可根据现场实际情况适当调整,以满足有足够的清水补充水量为标准。
(4)洗车设备基础进出3米范围内的路面,按2%的坡度向基础方向排水,避免污水外流。
(5)在进出口放向3米和4米处各加一条减速带。
(6)冲洗设备由产品供应厂家专业队伍负责实施安装。
7.4 施工现场覆盖
防尘网材料均统一采用项目部安全部规定的绿色防尘网。
7.4.1 裸土覆盖
清表后对裸露土进行防尘网覆盖,雨污水等管道开挖后进行边坡覆盖及临时堆土场覆盖并计算覆盖面积。临时堆土场宜规划为标准面积方便覆盖与计算。
7.4.2 施工区域物资覆盖
施工现场堆放的水泥、碎石、钢筋等物资进行覆盖并计算覆盖面积。

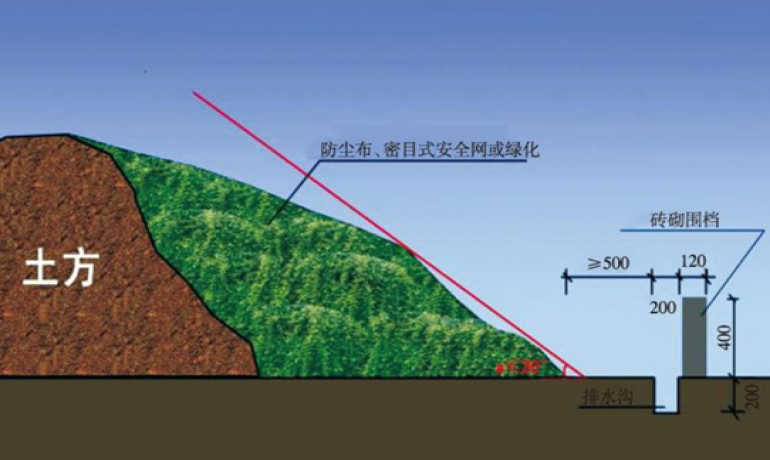

扬尘覆盖示意图
7.5 施工现场湿法作业
施工区域主要依靠围挡上喷淋设施进行降尘,围挡喷淋设施达不到的主要施工区域采用喷雾炮进行降尘,施工道路上配备洒水车进行降尘,保证施工过程中不扬。
雾炮车
7.6 施工现场监控
进出口大门与主要工作面设置PM2.5 、PM10监测仪并派专人每天记录监测情况,监测超标后采用喷雾炮或洒水车等设备进行降尘,仍不达标采取停工整顿措施。
PM10监测标准:
年平均一级标准,二级标准,三级标准分别为0.04,0.10,0.15 mg/m3
日平均一级标准,二级标准,三级标准分别为0.05,0.15,0.25 mg/m3
7.7 进出车辆覆盖
进出施工区域的渣土车,运输车等车辆必须进行覆盖处理,车厢保证是全封闭车厢,车顶采用篷布覆盖,保证在运输过程中不会被颠簸、大风等因素引起扬尘污染。
7.8教育培训措施
建立扬尘防治教育培训制度。作业人员上岗前进行国家法律法规、技术规范、管理制度和操作规程为主要内容的扬尘防治入场教育培训和考核。各级扬尘防治人员每年接受不少于1次的扬尘防治教育培训。安全办建立扬尘防治教育培训档案。
7.9制度措施
(1)在制定和实施施工组织设计时,把扬尘污染控制放在突出的位置,对扬尘污染控制工作进一步深化,加大环保投入,巩固扬尘治理成果。
(2)深入开展环保宣传活动,加大宣传力度,利用制作宣传版面、黑板报、座谈会、培训等各种形式,宣传扬尘污染控制的重要性,使各级管理人员和操作工人知晓扬尘污染控制的法律责任,使其利用环保法律、法规、环保知识保障自身权益,调动其自觉参加扬尘污染控制工作的积极性,形成良好治理氛围。
(3)扬尘污染控制工作纳入日常化管理,项目部成立扬尘防治工作小组(见组织结构);施工现场设工作班子,由安全总监为第一责任人,安全部长负责日常工作的开展,定期召开扬尘污染控制工作例会,交流做法,发现问题及时采取措施,保证扬尘污染控制工作长抓不懈。
(4)发挥安全员、扬尘防治专员、协管员优势。在项目部管理的同时,将扬尘工作作为安全员、扬尘防治专员、协管员工作内容之一,对裸土、绿化、道路保洁及工地扬尘等发挥监督作用,发现问题及时制止并向有关部门和人员反映,及时做好整改工作。
(5)突出重点。对新开工的工地做到早介入;对建设中的工地、按扬尘控制规范,对硬件设施管理,措施到位,软件管理规范有序;对收尾工地,继续不懈怠的加强监管,使扬尘污染控制贯穿于工程之中。对产生扬尘污染的点位加强监管,落实好施工工地周边百分之百围挡、物料堆放百分之百覆盖、出入车辆百分之百冲洗、施工现场路面百分之百硬化、拆迁工地和土方工程百分之百湿法作业、渣土车辆百分之百密闭运输6个100%必须达标的要求,施工过程中必须做到“六个到位、六百分之百、两个禁止”。
(6)加大执法力度。把扬尘控制工作纳入公司日常行政管理序列,相关职能部门每月开展一次专项检查,并组织日常巡查,认真履行管理职责,发现问题及时整改,保持常态。
(7)建立施工现场洒水降尘制度,配合专用洒水设备,指定专人负责。特别在干燥的春季、冬季等易产生扬尘的季节,施工现场采取洒水降尘。
(8)落实检查制度。由项目部安全工程师牵头对工地进行巡查,检查情况记录在案。对检查中发现的问题及时安排整改。需要相关单位协同解决的,可以在相关会议上提出,以便及时解决。
7.10签订责任书
结合现场情况制定扬尘污染治理措施,并对照治理标准,与各作业队、科室签订扬尘治理责任书,明确责任人。项目班子成员划片管理,明确分管区域,落实责任,并动员全体员工参与全面的扬尘治理活动,确保扬尘治理工作措施得当、责任明确、执行有力、效果显著。
(一)责任目标
确保项目施工期间100%达到扬尘治理达标;并在自身环保责任区内,无环境保护及扬尘现象。
(二)主要职责
(1)严格按照项目部扬尘治理专项方案,明确各标准条款的责任分工。
(2)严格执行省委、省政府建设工地施工扬尘控制相关规定、安全文明施工管理相关规定及建筑施工安全检查标准相关规定要求。
(3)实行扬尘治理“一岗双责、失职罪责、齐抓共管、综合治理”的责任体系和考核体系,全面落实扬尘治理专项施工方案。
(4)根据省、市、试验区关于大气污染防治及扬尘治理工作的相关要求,严格落实“六个到位”、“六个100%”、“两个禁止”,认真做好各项相关工作落实。
(5)负责对施工现场作业人员进行关于环保(扬尘治理)的针对性安全技术交底工作。
(6)负责施工工地设置密闭施工围挡、外架设置密目式安全网、实施场地内主干道硬化、裸露黄土绿化或覆盖、大门口设置车辆冲洗设备、散材覆盖堆放、建筑垃圾密闭存放和运输。
(7)负责施工现场工地、待作业工地大面积裸露黄土、沙堆等散流物料堆放覆盖工作,散流物料堆放场所按相关规定进行覆盖和洒水。
(8)对进出施工工地的渣土车进行车轮冲洗,杜绝运输过程中冒装渣土、带泥上路和沿途撒漏等污染现象,严格控制渣土车辆的车速、运营时间。
(9)负责施工工地建造蓄污池,集中收集处理污水,或加装专门的污水处理设备,经过污水处理设备处理过的水要经环保部门检测合格后方可排放。
(10)负责保障生活营地、施工工地周边道路干净整洁,杜绝脏乱差。
7.11考核奖惩措施
(1)建立扬尘防治考核奖惩制度,由安全办组织开展日常巡查、定期检查和不定期抽查,并填写相关检查记录。
(2)安全办每月组织开展一次扬尘防治综合大检查,并填写相关记录。
(3)季节性天气变化、扬尘污染主要因素变化时,安全办应及时进行扬尘防治检查。
(4)每月对项目的扬尘防治综合检查考评达不到95分以上标准的,令其限期整改,在下个月考评时仍然不达标者,对施工队主要领导在全公司内进行通报批评和给予必要的经济处罚;严重时勒令其停工并给予经济处罚。
(5)项目部领导小组每15天对现场扬尘情况进行一次自评,同时在项目部内部开展扬尘防治竞赛,并对在扬尘防治中有突出贡献者给予表彰和奖励,每人每次200元;对破坏环境和生态的员工进行批评、教育和处罚,情节严重者直接送交当地环保部门。
(6)日常巡查现场围挡清洗、施工范围内道路清扫、洒水、覆盖等情况,对不符合扬尘防治要求的,处罚相关施工队100元/处˙次;施工现场未按扬尘防治要求施工的,处罚相关施工队200元/次;若未采取措施或采取措施不明显的,凡受到总包批评或提出整改的,第一次处罚500元/件˙次,第二次处罚1000元/件˙次,第三次对存在问题的责任人清退出场;凡受检查机关批评和造成污染严重的点位,第一次处罚1000元/件˙次,第二次处罚2000元/件˙次,第三次对存在问题的责任人清退出场。
(7)对监理发现“扬尘”问题处理不及时的,给予200元/处˙次的处罚,对造成不良影响的,给予500元/处˙次的处罚,并纳入当月、季、年的扬尘防治工作考核。
(8)对限时整改而未整改或整改不到位的“扬尘”问题,第一次处罚300元/处,第二次处罚500元/处,并给予告诫,第三次对存在问题的责任人清退出场,并将所在企业纳入不良记录。
(9)被媒体曝光或通报批评的,第一次给予扬尘专职人员及相关责任人每人200元的处罚,给予施工队2000元的处罚;第二次给予扬尘专职人员及相关责任人每人500元的处罚,并纳入个人不良记录,给予施工队10000元的处罚,相关企业纳入不良记录,第三次相关责任人员及企业按照合同约定,清退出场。
(10)对月、季、年扬尘防治综合考核达不到95分的施工队,给予1000元/次,对高于等于95分的给予1000元/次的奖励。
(11)防扬尘污染治理费用列入工程造价,作为不可竞争性费用专项列支,并及时支付。足额计取并合理使用扬尘防治费用、专款专用。城区道路扬尘防治所产生的费用,纳入作业经费。
8、扬尘预警响应措施
8.1 扬尘防治准备
(1)成立扬尘防治领导小组,备足扬尘防治设备、物资;加强空气质量监测,与地方环保部门的联系,密切注意天气变化,服从扬尘部门的统一指挥,做到万无一失。
(2)做好扬尘防治工作安排并及时与业主、监理及当地气象联系,争取取得一周之内的天气状况和变化趋势,做好空气质量预报,为扬尘防治做好先前准备工作。
8.2监测、预警
(1)扬尘防治应急领导小组、扬尘防治应急办公室及各职能部门根据各自职责分工,并按照突发扬尘事件发生、发展的趋势和危害程度,及时向工程处应急管理领导小组提出相应的预警建议。
(2)根据掌握的气象信息或地方扬尘防治指挥部门、建设单位指示,在确认可能造成突发扬尘事件的预警信息后,应根据制定的预案及时开展部署,迅速通知各相关单位和部门采取行动,防止事件的发生或事态的进一步扩大。
(3)各工作面巡查人员每天将监测结果汇报给工程处扬尘防治办公室,扬尘防治办公室对数据进行分析后,上报扬尘防治应急领导小组,根据具体情况建议启动相应预案。
(4)关注气象警戒信号
1)气象预警信号分四级,分别以蓝色、黄色、橙色、红色表示。
Ⅳ级预警(蓝色):当预测未来将出现持续3天以内重度污染,AQI日均值大于200的天气时。
Ⅲ级预警(黄色):当预测未来将出现持续3天及以上重度污染,AQI日均值大于200的天气时。
Ⅱ级预警(橙色):当预测未来将出现持续3天及以上严重污染,AQI日均值大于300的天气时。
Ⅰ级预警(红色):当预测未来将出现持续1天及以上极重污染,AQI日均值达到或大于500的天气时。
2)响应级别
Ⅳ级响应:气象蓝色预警,扬尘防治应急领导组根据现场人员的报告,并经检查证实后,启动应急预案,并对现场及周边道路采取洒水降尘,立即成立现场指挥小组,组织、指挥扬尘防治工作,及时将现场情况和应急工作情况报告工程处扬尘防治办公室。
Ⅲ级响应:气象黄色预警,应急领导小组立即启动应急预案,立即组成现场指挥小组,指挥现场紧急处置工作,对可能造成扬尘的施工作业面进行停工,并及时将现场发展情况和应急工作情况报告应急领导组。
Ⅱ级响应:气象橙色预警,应急领导组立即启动应急预案,立即停止施工工地开挖、回填、场内倒运、掺拌石灰、混凝土剔凿等土方作业,停止建筑拆迁、道路和管线的开挖作业,进一步增加洒水降尘频次,组成现场指挥组,指挥现场紧急处置工作,各应急小组按各自的职责紧急行动,下属各单位作出应急响应;应急救援领导组将对事故情况进行分析、上报。
Ⅰ级响应:气象红色预警,应急救援领导组火速将扬尘情况按信息报告程序上报上级主管部门。施工工地全面停工,对现场全覆盖,并不间断洒水降尘。
8.3应急响应程序
扬尘事件发生后,扬尘防治应急办公室应及时分析处理,按照程序向工程处扬尘防治应急领导小组报告,并根据事故的严重程度启动相应的应急预案,超出其应急处置能力时,及时报请上一级应急救援指挥机构,请求启动上一级应急预案实施救援,同时上报地方政府防汛指挥部门。应急响应程序见下框图。

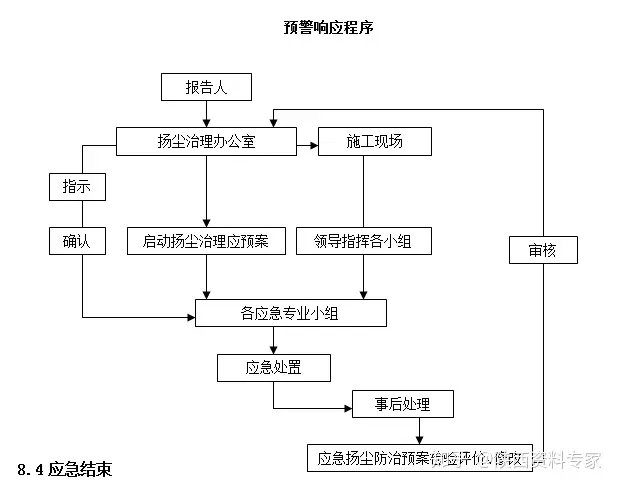

预警响应程序
8.4应急结束
扬尘事件处置工作已基本完成,次生、衍生和事件危害被基本消除,应急处置工作即告结束,经相应级别的应急指挥部批准,现场应急指挥机构撤销,终止应急状态,转入正常工作。
应急结束后,工程处应当在7个工作日内向有关部门提交突发事件处置情况专题报告,报告内容包括:事件发生概况、人员伤亡或财产损失情况、事件处置情况、引发事件的原因初步分析、善后处理情况及拟采取的防范措施等。
8.5后期处置
(1)事件应急结束后工程处将及时组织力量做好突发事件后期的善后处置工作,在短期内迅速恢复受难者的生命支持系统,保障食物和水的供应、搭建临时住房等,达到最低的生活保障,做好疫病防治,尽快恢复正常的生产生活秩序。
(2)对污染物及时进行收集处理和现场清理。对现场清理和污染物清除,工程处将组织专业队伍实施,防止次生、衍生事件发生。
(3)工程处将迅速组织开展生产自救,恢复生产、生活、工作和社会秩序;及时制定恢复重建计划,落实资金、物资和技术保障,做好后期重建工作。
(4)突发事件处置完毕后,工程处将配合相关部门依照有关规定组成联合调查组开展调查工作。突发事件调查应当及时、准确查清事件性质、原因和责任,总结教训并提出防范和改进措施。
8.6日常管理措施
8.6.1日常资料管理
由安全办负责其他部门协助做好扬尘防治工作资料,资料有扬尘防治责任书、管理制度、专项方案、应急响应预案、技术交底、教育培训、检查整改记录、费用使用台帐、车辆冲洗、检查数据等,建立完善的扬尘防治管理台帐。保存完整的扬尘防治档案资料。
8.6.2日常生活工作
(一)垃圾处理
(1)施工现场必须分类放置垃圾桶。
(2)建筑垃圾、生活垃圾必须分类堆放,日产日清,封闭覆盖,不得外溢。施工现场严禁焚烧各类废弃物。
(3)建筑垃圾、生活垃圾转运至业主指定的消纳场、垃圾处理场。
(二)卫生间配置
(1)施工现场及生活区应设置水冲式或移动厕所,设两级化粪池并做防渗处理,冲水水量及便槽深度、宽度、坡度必须满足冲干净的要求,严禁使用旱厕。厕所男女分开,保持干净清洁、通风良好,厕所门窗及照明设施应配备齐全。蹲位间距不应小于90cm;蹲位间设置隔板,隔板高度不宜低于90cm,地板、墙面、便槽必须贴瓷砖。施工现场每隔1km或主要施工部位设置一个移动式厕所。
(2)厕所内部或临近厕所外部必须设置洗手池,洗手池要高标准布置,洗手池全面贴瓷砖,必要时采用大理石加瓷盆的方式进行布置。
(3)厕所要设专人负责管理,每天清扫、消毒并有记录,并符合卫生要求。
(4)男女厕所标识齐全,卫生责任牌要在区域内张贴。
(三)机械作业要求
(1)道路机械作业要充分考虑交通状况,白天安排机械化保洁作业,凌晨安排机械化清扫作业和冲洗作业,机械化清扫作业应根据实际情况和需求安排。
(2)机械化作业严格遵守交通法规,严格按照车辆操作;作业避开交通高峰期时段。
(3)机械作业时速要求

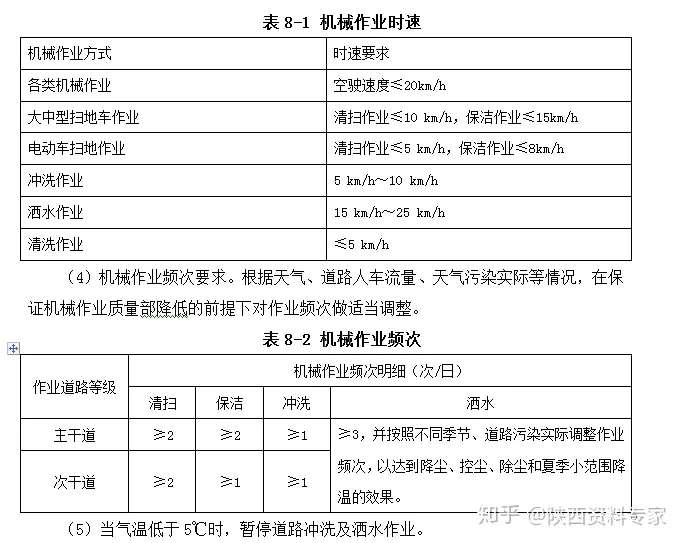

表8-1 机械作业时速
机械作业方式
时速要求
各类机械作业
空驶速度≤20km/h
大中型扫地车作业
清扫作业≤10 km/h,保洁作业≤15km/h
电动车扫地作业
清扫作业≤5 km/h,保洁作业≤8km/h
冲洗作业
5 km/h~10 km/h
洒水作业
15 km/h~25 km/h
清洗作业
≤5 km/h
(4)机械作业频次要求。根据天气、道路人车流量、天气污染实际等情况,在保证机械作业质量部降低的前提下对作业频次做适当调整。
表8-2 机械作业频次
作业道路等级
机械作业频次明细(次/日)
清扫
保洁
冲洗
洒水
主干道
≥2
≥2
≥1
≥3,并按照不同季节、道路污染实际调整作业频次,以达到降尘、控尘、除尘和夏季小范围降温的效果。
次干道
≥2
≥1
≥1
(5)当气温低于5℃时,暂停道路冲洗及洒水作业。
(6)城区道路清扫(含电动车作业)、清扫作业,一般将至刷苗四分之一处接触地面为合适,垃圾箱要密封完好,严禁“跑、冒、滴、漏”,并定期检查主刷落地高度。
(四)人工清扫作业要求
(1)人工作业按照“先人行道、再慢车道、后快车道”的程序开展清扫,严格执行每天“两清扫、随时收集、全天保洁”工作制度。
(2)人工作业顺风清扫,及时收堆,禁止向下水口、井篦子扫到尘土与杂物、焚烧落叶等行为。
(3)5级及以上大风天气人工作业以捡拾保洁为主,停止清扫。
(五)清扫保洁质量符合以下要求
(1)城区道路环卫作业后,要达到道路无积尘、泥沙、无积水,雨水口干净、路边石净,路面和交通标志线见本色。
(2)城区道路扬尘评价实施“以克论净”,机械作业后主干道路面积尘不得超过10克/m2,次干道和城乡结合部路面积尘不得超过15g/m2。
(3)人工作业应提高垃圾扫净率并防止扬尘污染,作业后路面要不留浮土,基本见本色,路面感观量化应符合《城市环境卫生质量标准》路面废弃物控制指标要求。
9、资源配置
9.1人员投入情况
(一) 专职扬尘防治管理人员
专职扬尘防治管理人员配备:
工程造价2亿元及以下的市政基础设施工程项目不少于1人,2亿元以上的不少于2人;
建筑面积5000m2及以下的拆除工程项目不少于1人,5000 m2以上的不少于2人。
表9-1 扬尘防治人员配置表

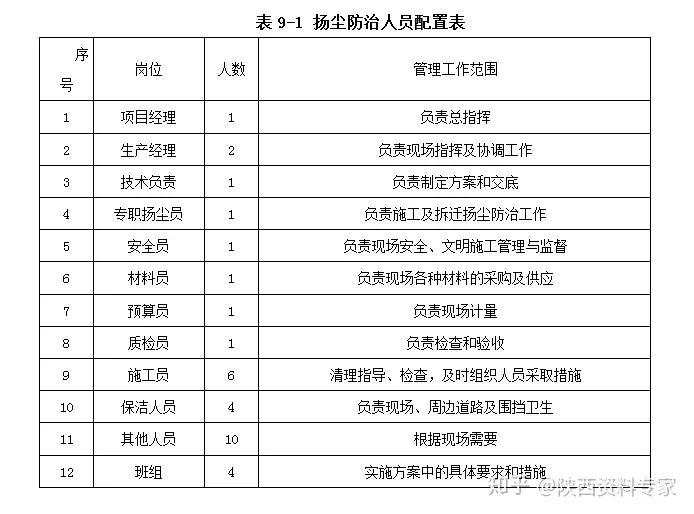

序号
岗位
人数
管理工作范围
1
项目经理
1
负责总指挥
2
生产经理
2
负责现场指挥及协调工作
3
技术负责
1
负责制定方案和交底
4
专职扬尘员
1
负责施工及拆迁扬尘防治工作
5
安全员
1
负责现场安全、文明施工管理与监督
6
材料员
1
负责现场各种材料的采购及供应
7
预算员
1
负责现场计量
8
质检员
1
负责检查和验收
9
施工员
6
清理指导、检查,及时组织人员采取措施
10
保洁人员
4
负责现场、周边道路及围挡卫生
11
其他人员
10
根据现场需要
12
班组
4
实施方案中的具体要求和措施
9.2资源投入情况

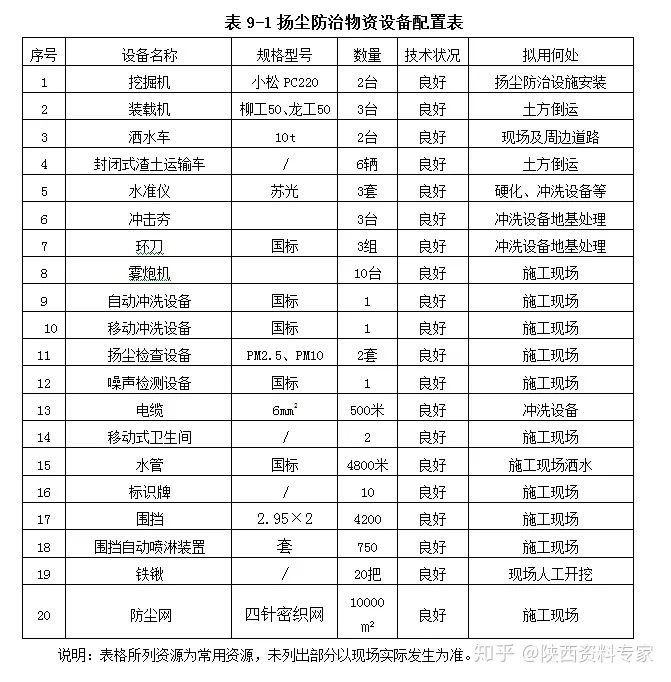

表9-1扬尘防治物资设备配置表
序号
设备名称
规格型号
数量
技术状况
拟用何处
1
挖掘机
小松PC220
2台
良好
扬尘防治设施安装
2
装载机
柳工50、龙工50
3台
良好
土方倒运
3
洒水车
10t
2台
良好
现场及周边道路
4
封闭式渣土运输车
/
6辆
良好
土方倒运
5
水准仪
苏光
3套
良好
硬化、冲洗设备等
6
冲击夯
3台
良好
冲洗设备地基处理
7
环刀
国标
3组
良好
冲洗设备地基处理
8
雾炮机
10台
良好
施工现场
9
自动冲洗设备
国标
1
良好
施工现场
10
移动冲洗设备
国标
1
良好
施工现场
11
扬尘检查设备
PM2.5、PM10
2套
良好
施工现场
12
噪声检测设备
国标
1
良好
施工现场
13
电缆
6mm2
500米
良好
冲洗设备
14
移动式卫生间
/
2
良好
施工现场
15
水管
国标
4800米
良好
施工现场洒水
16
标识牌
/
10
良好
施工现场
17
围挡
2.95×2
4200
良好
施工现场
18
围挡自动喷淋装置
套
750
良好
施工现场
19
铁锹
/
20把
良好
现场人工开挖
20
防尘网
四针密织网
10000㎡
良好
施工现场
说明:表格所列资源为常用资源,未列出部分以现场实际发生为准。
